9月29日晚,铁路口岸创新中心二期项目成功全域通电。经联网调试后,项目建设即将进入最后的装修环节。
作为国际物流枢纽园区未来的国际贸易总部基地、新一代信息技术研发、智能网联汽车、高端智能装备制造、生物医药及软件服务等产业承载体,创新中心项目位于口岸保税区内,总建筑面积近8万方,除核心展示中心外,其余商务区、装备大楼、汽车大楼、智慧大楼、智造大楼、软件大楼、生命健康大楼均属于二期项目范畴。
基于建筑体量,创新中心二期项目电力设施投资近5300万元,配备了2个占地约400方的10kV开闭所和10个高压配电房,共有2条进线电源保障用电规模。

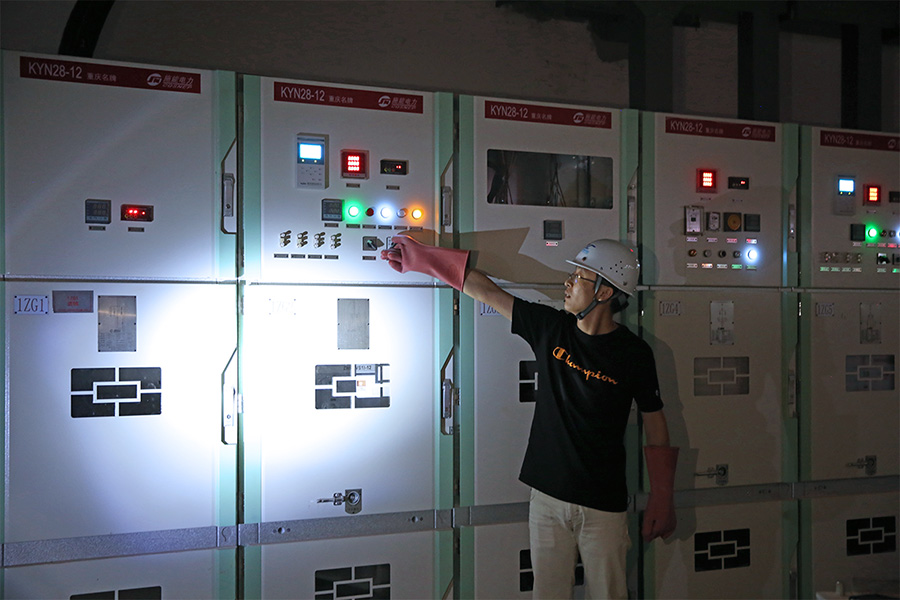

为保证项目抢期完工,连月来,园区组织专人,联动市区供电分公司下属安驰公司倒排时间表,制定详细施工方案,积极与相关部门沟通、协调,按计划、时间节点,有序完成各电器设备的安装、调试工作。完成前期准备后,通电工作于本月中旬开始,至月底正式结束。
